中國聯通慶陽數據中心新建一期工程建設項目監理中國聯通慶陽數據中心新建一期工程建設項目監理
監理團隊;王小科、邵明濤、滕玉龍、曹智侖、史濤 一、工程簡況 中國聯通慶陽數據中心新建一期工程,是承載國家數字經濟戰略、賦能東部算力需求的標志性項目,坐落于國家“東數西算”工程八大樞紐之一的甘肅慶陽核心區域。慶陽聯通智算中心作為中國聯通集團云網邊一體化“5+4+31+X”戰略布局中“4”個國家西算樞紐節點之一,項目以“綠色低碳、技術先進、集約運營、安全可靠”為指導原則,致力于打造面向未來、先進智能、行業領先的算力中心。 項目總建筑面積約22860平方米,其中地上建筑面積:21990平方米,地下建筑面積:870平方米;地下一層,地上四層。地下一層為空調補水池、消防水池、設備用房;地上樓層功能分區明確,涵蓋高壓室、電力室、數據機房、冷凍站、冷凍站配電間及輔助用房等關鍵區域。層高設計貼合功能需求:地下一層5.6米,地上一層6.5米,二層至四層均為5.4米。項目位于甘肅省慶陽市西峰區“東數西算”產業園區橫三路以南園區橫四路以北。

二、工程特點 1.濕陷性黃土地基處理標準嚴格 項目地處典型的大厚度自重濕陷性黃土場地,濕陷等級高達Ⅲ級(嚴重)至Ⅳ級(很嚴重),對沉降極為敏感。地基處理必須采用SDDC素土擠密樁進行整片處理,完全消除濕陷性。該工藝對成孔垂直度、樁間距、填料壓實系數等參數控制精度要求極高,且跳打要求嚴格,是確保建筑結構穩定安全的關鍵環節。 2.智算中心保障系統配置頂尖 作為國家級智算中心,項目供電、制冷、網絡系統均采用行業頂尖配置。要求各系統集成后達到T3標準與A級可靠性,同時實現PUE≤1.20的節能目標,這對監理在技術把控、細節驗收和系統協同統籌水平提出了全面考驗。 3.工期壓力與惡劣氣候雙重挑戰 項目地處西北區域,面臨冬冷夏熱、大風頻發等惡劣氣候條件,雨季與冬季施工需專項防護措施。同時,作為重點工程,建設進度要求緊迫,需科學規劃施工流程,有效克服不良天氣影響,確保各關鍵節點按時完成。 三、監理核心工作舉措 面對嚴峻挑戰,項目監理機構秉持高度責任感和專業素養,充分發揮技術優勢和管理智慧,為項目的順利推進提供了堅實保障,具體工作如下: 1.攻克濕陷性黃土難題,筑牢工程根基 全過程精準旁站監控:對SDDC擠密樁的成孔、跳打順序、分層回填等關鍵性工序?qū)嵤┤膛哉荆瑖?yán)防塌孔與質量偏差。監理機構獨立開展樁身壓實系數(≥0.97)和樁間土擠密系數(≥0.93)抽樣檢測,采用雙線驗證機制,確保數據真實可靠,實現每根樁質量達標。歷時四個月,完成1489根孔內深層超強夯樁基及498根灌注樁基施工的質量監督工作,所有樁承載力與完整性指標均達標,其中一類優質樁占比達96.4%。
2.精準賦能提效,打造專業服務標桿 賦能建設單位:針對項目功能系統接口繁多的特點,項目監理機構主動向建設單位建議,獲采納后牽頭組織組織多次深化設計協調會,邀請各專業分包單位提前介入,從源頭進行質量預控,有效規避后期返工風險,為保障工期奠定堅實基礎。 指導施工單位:針對數據中心機電設備管道復雜與其他建筑管道銜接難度大的問題,監理機構提出關鍵路徑資源強化配置、“分區流水+交叉作業”模式及提前進行BIM管線綜合排布的建議,成功解決綜合支吊架管道標高沖突、裝修材料送樣審批滯后等共計10項重大技術與管理對接難題,顯著提升施工效率。
3.動態統籌進度,保障節點落地 監理機構以施工進度計劃為基準,每日進行現場進度核查、記錄及對比分析,精準把控項目推進節奏。在主體結構施工階段,針對薪資發放流程延遲導致的作業人員到崗不足、材料供應不及時等造成的進度滯后問題,第一時間組織專題進度協調會,協助施工單位疏通款項審批流程,督促其增配人力,并指導優化施工界面布局、采取兩班倒連續作業措施。通過系列舉措,成功在該階段追回滯后工期12天,確保整體施工計劃按節點推進。

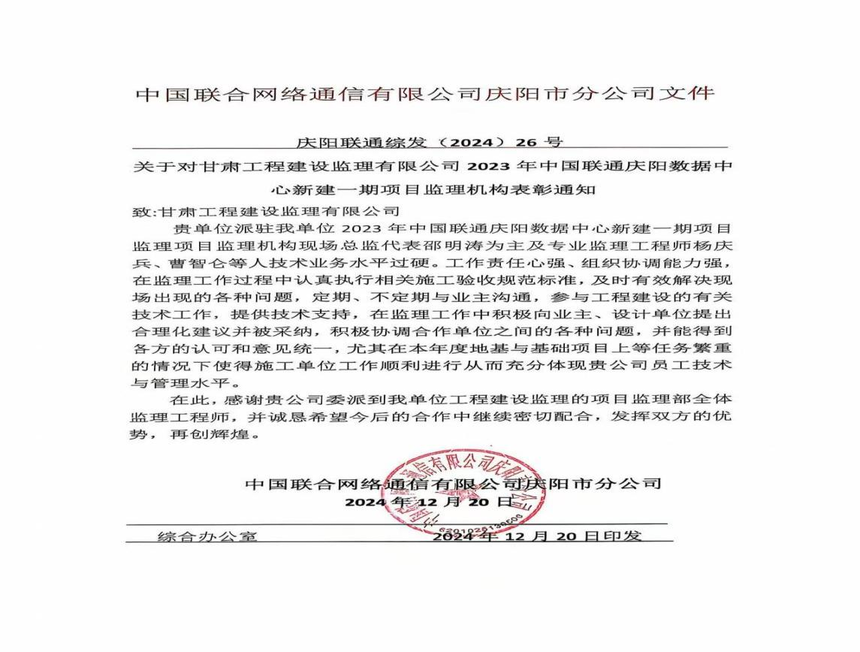

4.主動前置預控,規避施工風險 結合數據中心設備多、安裝精度高的特點,監理機構主動協助總包單位對大型設備(如冷水機組、變壓器)的進場路線規劃、吊裝方案制定進行提前模擬與審核,保障所有大型設備安全順利就位,充分展現協同高效的服務理念。 四、監理成效 1.工程質量全面受控,創優基礎堅實 工程實體質量始終處于受控狀態,尤其是地基處理與機電安裝等關鍵分部工程質量優異,為項目整體爭創行業優質工程獎筑牢基礎。 2.安全管理成效顯著,實現零事故目標 通過嚴格的安全方案審查、現場巡視與旁站監理,項目建設全過程未發生任何安全生產責任事故,安全管理工作獲得主管部門認可。 3.進度管控精準有效,關鍵節點如期達成 通過高效的進度協調與過程管控,協助施工單位成功克服地質復雜、氣候惡劣等不利因素影響,所有重大施工節點均按計劃或提前完成。 4.專業服務獲多方認可,口碑效應凸顯 截至目前,監理機構憑借嚴謹?shù)墓ぷ鲬B(tài)度、精湛的技術能力及高效的協調服務,在復雜地基處理、重大技術方案論證等關鍵工作中發揮核心作用,贏得建設單位的信任與表彰,同時獲得施工單位的尊重與配合。后續,監理機構將繼續全力以赴,助力項目打造成為“東數西算”工程標桿項目。
|
